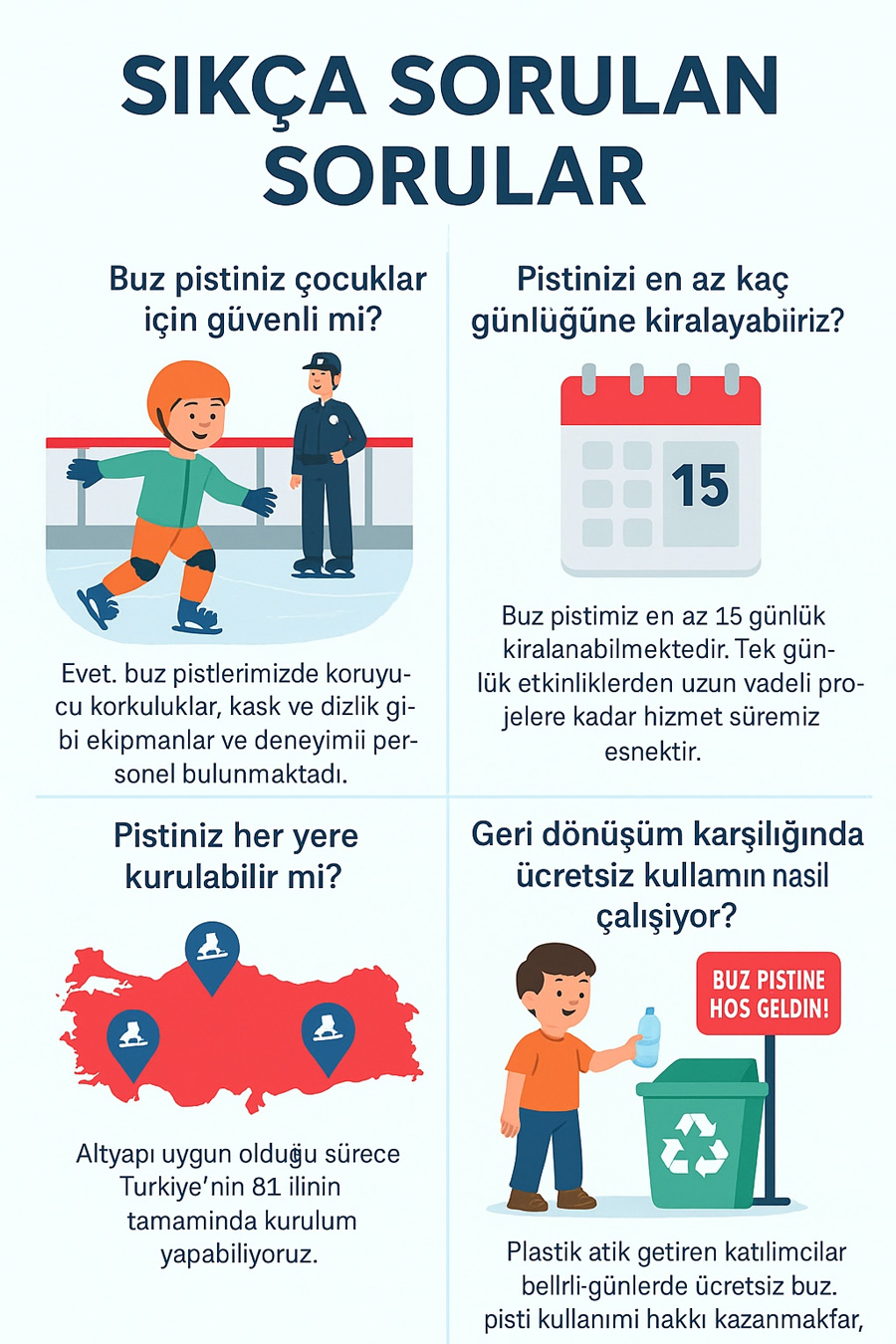

Sık sorulan sorular

Mobil buz pisti kiralama hizmeti neleri kapsar?

Anahtar teslim hizmette soğutma karkası ve chiller, üst kapama, paten ve koruyucu ekipmanlar, kayma yardımcıları, saha ekibi, aydınlatma/ses ve söküm değerlendirilebilir. B1 uygunluğu, personel lisansları, ekipman adetleri ve hangi kalemlerin bedellere dahil olduğu seçilen proje ve yazılı kapsamda belirtilir. Patenler ve koruyucu ekipmanlar hizmet kapsamında planlanır. Mevcut numaralar, adetler ve ziyaretçiye sunulma koşulları seçilen pakette belirtilir. Katılımcılar paten teslimi ve kullanım konusunda saha ekibinin yönlendirmesini izler.

Minimum kiralama süresi neden 4 haftadır?

Minimum kiralama süremiz 4 haftadır (28 gün). Nakliye, vinç, montaj ve söküm gibi sabit giderler bu süreyle birlikte değerlendirilir. Kurulum programı 7 gündür; buz kalınlığı ve dondurma yöntemi teknik tasarıma göre belirlenir. Mobil buz pisti en az 4 hafta, yani 28 gün için kiralanır. Kurulum, işletme dönemi ve söküm tarihleri ayrı ayrı planlanır. Kullanım süresi ve paket kapsamı yazılı teklifte belirtilir.

Gerçek buz pisti ile sentetik buz pisti arasındaki fark nedir?

Gerçek buz pisti, soğutma sistemiyle suyun dondurulduğu bir yüzeydir. Sentetik pist ise kaymaya uygun plastik panellerden oluşur. Soğutma ihtiyacı, sürtünme, bakım ve bıçak aşınması seçilen sistemin özelliklerine ve kullanım koşullarına göre karşılaştırılır. Glikol devresi sıcaklığı buz yüzeyi sıcaklığından farklıdır ve proje tasarımında belirlenir.

Sentetik buz pisti hangi alanlarda tercih edilmelidir?

Sentetik paneller; kısa süreli fuar, tanıtım, çekim, antrenman veya elektrik ve su altyapısı sınırlı alanlarda değerlendirilebilir. Uygun alan ölçüsü, katılımcı kapasitesi, panel ürününün performansı ve bakım planı birlikte incelenir. Yoğun kamusal kullanımda seçenekler proje ihtiyaçlarına göre karşılaştırılır.

Mega Buz Kayma Rampası (Ice Slide) nedir?

Buz kayma rampası, seçilen ünitenin tasarımına göre bot veya kızakla kullanılan eğimli kayma alanıdır. Paten pistinden ayrı bir etkinlik akışı oluşturabilir. Yaş, boy, ekipman, görevli ve kapasite sınırları üretici talimatlarına ve saha planına göre belirlenir.

Mobil buz pisti kurulumu kaç gün sürer?

Kurulum programımız 7 takvim günüdür. Örnek akışta ilk iki gün zemin ve üst kapama, üçüncü ve dördüncü gün soğutma sistemi, beşinci ve altıncı gün buz yapımı, yedinci gün yüzey kontrolü ve açılış hazırlıkları ele alınır. Günlerin dağılımı saha teslimi, altyapı ve teknik tasarımla netleştirilir. Kurulum 7 günlük programla planlanır. Bu takvim alanın hazır olması, gerekli altyapının tamamlanması ve ekipmanın sahaya erişebilmesi dikkate alınarak hazırlanır. Açılış tarihi ve kurumun hazırlık görevleri yazılı teklifte netleştirilir.

Buz pisti için hangi elektrik altyapısı gerekir?

380V trifaze elektrik altyapısı değerlendirilir. Örnek planlamada 200 m² için 50–70 kW, 400 m² için 90–120 kW kurulu güç aralıkları ön planlama örneği olarak verilmiştir. Kesin güç, akım, sigorta ve kablo seçimi cihaz verisiyle yetkili teknik ekip tarafından hesaplanır. Jeneratörün kVA değeri de bu yük hesabıyla seçilir.

Dış hava sıcaklığı 18°C olsa dahi buz erir mi?

18°C dış hava tek başına buzun durumunu belirlemez. Üst kapama, soğutma kapasitesi, güneş/yağış, kullanım ve bakım birlikte değerlendirilir. -12°C glikol ve -8°C buz yüzeyi değerleri bu senaryonun işletme hedefleridir. Gerçek ayarlar sistem tasarımı ve saha koşullarıyla belirlenir; her projede aynı erimeme sonucu taahhüt edilmez.

AVM avlusunda buz pisti kurmak mağaza cirolarını nasıl etkiler?

Buz pisti ziyaretçi çekme ve tesiste geçirilen süreyi destekleme amacıyla planlanabilir. Ciro ve kalış süresine etkisi konum, tanıtım, sezon ve işletme programıyla değişir. Örnek 1,5 saat ve %25–35 artış değerleri varsayımsal değerlendirme girdileridir; bir projede beklenen sonuç tesisin ziyaretçi ve satış verileriyle ölçülür.

Biletli işletmecilikte yatırım ne kadar sürede geri döner?

Bilet, kayma yardımcısı ve reklam gelirleri ile kiralama, enerji, personel ve bakım giderleri birlikte hesaplanır. Örnek 300 m² ve 35–45 gün değerleri varsayımsal bir geri dönüş senaryosudur. Gerçek süre kapasite, doluluk, fiyat ve sözleşme kapsamına göre değişir.

Buz pistinde güvenlik ve sağlık standartları nelerdir?

Koruyucu ekipman seçimi, başlangıç yönlendirmesi, kayma yardımcıları ve saha personelinin görevleri projeye göre belirlenir. Katılım ve seans kuralları ünitenin kullanım talimatlarına uygun hazırlanır. Antrenör lisans ve görev kapsamı yazılı hizmet planında kontrol edilir; denge aparatları düşme riskini tamamen ortadan kaldırmaz. Pist çevresindeki korkuluklar, uygun paten ve koruyucu ekipman kullanımı ile saha ekibinin yönlendirmesi güvenlik düzeninin parçalarıdır. Katılım koşulları ve seans kuralları önceden belirlenir. Kullanıcılar sahadaki görevlilerin yönlendirmelerine uymalıdır.

Paten hijyeni seans aralarında nasıl sağlanır?

Seanslar arasında paten kontrolü, temizlik ve kurutma planlanır. Kullanılacak raf, sıcak hava veya ozon uygulaması cihazın üretici talimatları ve kontrollü kullanım koşullarıyla değerlendirilir. Örnek 10 dakika bütün ekipmanlar için doğrulanmış sterilizasyon süresi veya sıfır koku ve bakteri garantisi olarak kullanılmaz.

Erken rezervasyon yaptırmanın avantajı nedir?

Eylül ve Ekim aylarında sözleşme yapan kurumlar, kış sezonunun yoğun talep döneminde indirim veya fiyat sabitleme koşullarını yazılı teklif üzerinden değerlendirebilir ve sınırlı sayıdaki mobil chiller ve panoramik çadır parkından istedikleri kış tarihleri ve ekipman uygunluğunu yazılı sözleşmeyle netleştirir.

Sezon sonunda söküm ne kadar sürer ve zeminde hasar kalır mı?

Söküm için örnek planlamada 3 günlük plan verilmiştir. Kesin takvim alan ve ekipman koşullarıyla yazılı iş programında belirlenir. Glikolün toplanması, kontrollü buz eritme, su tahliyesi, çadırın sökülmesi ve zemin kontrolü proje kapsamında ele alınır. Hasarsız teslim koşulları saha tespiti ve yazılı teslim tutanağıyla değerlendirilir.

Elektrik faturasını kim öder?

Elektrik ve su tüketim bedelinin hangi tarafa ait olduğu yazılı teklifte ve sözleşmede belirtilir. Kurumun sağlayacağı bağlantı, yüklenicinin cihaz bağlantısı ve sayaç/tüketim sorumlulukları ayrı ayrı açıklanır. Kaynak metindeki standart paylaşım bütün projeler için otomatik bir taahhüt olarak uygulanmaz.

Şebeke elektriği olmayan bir sahaya mobil buz pisti kurulabilir mi?

Şebeke bağlantısı bulunmayan alanlarda jeneratör seçeneği değerlendirilebilir. Jeneratör gücü, kalkış akımları, yakıt ikmali, gürültü ve yedekleme planı cihaz yükleriyle hesaplanır. Örnek 100–150 kVA aralığı ön planlama örneğidir. Çalışma saatleri ve servis kapsamı yazılı işletme planında belirtilir.

İlk buz dondurma aşamasında ne kadar su gerekir?

Su miktarı pist alanı ve tasarlanan buz kalınlığıyla hesaplanır. Örneğin 8 cm su yüksekliği varsayımıyla 200 m² × 0,08 m = 16 m³, 350 m² × 0,08 m = 28 m³ geometrik hacim elde edilir. Buzun yoğunluk farkı, sistem hazırlığı ve uygulama kayıpları ayrıca değerlendirilir. Gerçek ilk dolum ve günlük bakım suyu teknik tasarım ve kullanım koşullarına göre belirlenir.

Mobil buz pistinde olası kazalara karşı sigorta var mıdır?

Üçüncü şahıs mali sorumluluk ve gerekirse ferdi kaza sigortaları teklif aşamasında değerlendirilir. Poliçenin kapsamı, istisnaları, olay başı limitleri ve geçerlilik tarihleri yazılı belgeler üzerinden kontrol edilir. 2.000.000 TL, bu sigorta senaryosunda kullanılan teminat limitidir. İlk yardım ekipmanı, personel yetkinliği ve acil durum düzeni de proje planında belirlenir.

Paten kaymayı hiç bilmeyen biri kaç dakikada kaymayı öğrenir?

Öğrenme süresi yaşa, dengeye, önceki deneyime ve kişinin rahatlığına göre değişir. Kayma yardımcıları ve proje kapsamında görevlendirilen antrenörler ilk denemeleri destekleyebilir. Bağımsız kaymaya geçiş sahadaki değerlendirmeye göre yapılır; 5 dakika veya 15–20 dakika bütün katılımcılar için öğrenme süresi olarak belirlenemez.

Sezon sonunda söküm kaç gün sürer ve alan nasıl teslim edilir?

Söküm için örnek planlamada 3 günlük plan verilmiştir. Kesin takvim alan ve ekipman koşullarıyla yazılı iş programında belirlenir. Glikolün toplanması, kontrollü buz eritme, su tahliyesi, çadırın sökülmesi ve zemin kontrolü proje kapsamında ele alınır. Hasarsız teslim koşulları saha tespiti ve yazılı teslim tutanağıyla değerlendirilir.

Pist her zemine kurulabilir mi?

Kurulum için düz ve sağlam bir alan gerekir. Beton, asfalt ve uygun parke zeminler değerlendirilebilir. Eğimli, yumuşak veya hazırlık gerektiren zeminlerde gerekli düzenleme teknik inceleme sonucunda belirlenir.

Geri dönüşümle ücretsiz buz pisti kullanımı nasıl oluyor?

Kurumun belirleyeceği kampanya kapsamında, duyurulan atık türlerini getiren katılımcılara ücretsiz kullanım hakkı verilebilir. Kabul edilecek malzeme, miktar, seans ve teslim noktası etkinlikten önce açıklanır.

Buzda ilk adımlarında bir çocuğa eşlik eden yetişkin

Alanınızdan başlayalım.

Kentinizi, etkinlik tarihlerini ve yaklaşık alan ölçünüzü paylaşın. Pist, ekipman ve hizmet kapsamını birlikte planlayalım.

Akademi etkinlik rehberleri

Projenizin etkinlik tarafını da planlayın.

Bu sayfadaki altı temel sorunun yanında enerji, seans, ziyaretçi ve kurum hazırlıkları hakkında daha ayrıntılı sorulara ulaşabilirsiniz.

AraWhatsAppTeklif al
Akademi Havuz ve Buz Pisti

Projenizi planlarken rehberiniz hazır olsun.

AVM, festival ve kurumsal alıcı rehberinde alan, bütçe, ekipman ve işletme hazırlıklarını bir arada inceleyin.

Telefon veya e-posta bilgilerinden en az birini paylaşın.

İletişim izniniz rehber talebinizin yanıtlanmasıyla sınırlıdır.
